Sân Bay Quốc Tế Long Thành: Dự Án Hàng Không Lớn Nhất Việt Nam
Sân bay quốc tế Long Thành đang trở thành tâm điểm chú ý của giới đầu tư và người dân cả nước. Được xem là dự án trọng điểm quốc gia, sân bay này hứa hẹn sẽ thay đổi hoàn toàn bộ mặt hàng không và kinh tế vùng Đông Nam Bộ trong những năm tới.
1. Thông Tin Cơ Bản Về Sân Bay Long Thành
.jpg)
1.1. Tên gọi và mã sân bay
Cảng hàng không quốc tế Long Thành là tên chính thức của sân bay, với mã IATA là LTH và mã ICAO là VVLT. Đây sẽ là sân bay lớn nhất Việt Nam khi hoàn thành toàn bộ các giai đoạn xây dựng.
1.2. Vị trí địa lý
Sân bay Long Thành được xây dựng trên diện tích hơn 5.000ha tại xã Bình Sơn, huyện Long Thành, tỉnh Đồng Nai với vị trí địa lý vô cùng thuận lợi. Sân bay cách TP. Hồ Chí Minh khoảng 40 km về hướng Đông, cách sân bay Tân Sơn Nhất 43 km, cách thành phố Biên Hòa 30 km về hướng Đông Nam và cách thành phố Vũng Tàu 70 km về hướng Bắc. Vị trí này nằm cạnh Đường cao tốc TP.HCM - Long Thành - Dầu Giây, tạo điều kiện thuận lợi cho việc kết nối giao thông.
Dự án có tổng mức đầu tư khái toán hơn 16 tỷ USD, được chia thành 3 giai đoạn. Riêng giai đoạn 1 có vốn đầu tư hơn 5,4 tỷ USD, công suất thiết kế đạt 25 triệu hành khách mỗi năm và 1,2 triệu tấn hàng hóa mỗi năm.
Khi hoàn thành toàn bộ các giai đoạn, sân bay Long Thành dự kiến đạt công suất lên đến 100 triệu hành khách mỗi năm. Đây sẽ là sân bay lớn nhất Việt Nam, giữ vai trò trung tâm trung chuyển hàng không quan trọng của khu vực Đông Nam Á, đồng thời góp phần nâng tầm năng lực cạnh tranh của ngành hàng không Việt Nam trên bản đồ quốc tế.
2. Lịch Sử Và Lý Do Xây Dựng
2.1. Bối cảnh ra đời dự án
Sân bay Tân Sơn Nhất hiện là sân bay quốc tế duy nhất phục vụ vùng TP.HCM theo quy hoạch, đồng thời là vùng kinh tế năng động nhất cả nước. Tuy nhiên, sân bay này được xây dựng từ thời kỳ chiến tranh Việt Nam nhằm mục đích phục vụ các hoạt động dân sự và quân sự, do đó có nhiều hạn chế. Vị trí của Tân Sơn Nhất nằm trong khu vực nội đô đông đúc và chật chội, khiến khả năng mở rộng và đảm bảo an toàn bay trở nên rất hạn chế và khó khăn. Hơn nữa, tiếng ồn từ các chuyến bay còn ảnh hưởng nghiêm trọng đến cuộc sống của người dân xung quanh.
2.2. Nhu cầu phát triển cấp thiết
Trong khi đó, số lượng khách quốc tế đến Việt Nam lại tăng nhanh qua từng năm với mức tăng trưởng trung bình 15-20% mỗi năm, và thị trường hàng không quốc nội cũng đầy tiềm năng. Đặc biệt, sân bay Tân Sơn Nhất đã quá tải nghiêm trọng khi phải phục vụ gần 40 triệu lượt khách mỗi năm trong khi công suất thiết kế chỉ 25 triệu khách. Chính phủ Việt Nam nhận thấy rằng cần phải có một sân bay với quy mô lớn nhằm cạnh tranh kinh tế với các cảng hàng không trung chuyển lớn khác trong khu vực Đông Nam Á nói riêng và Châu Á nói chung. Vì thế, ý tưởng về một sân bay mới đã ra đời nhằm thúc đẩy kinh tế vùng Nam Bộ và cả nước.
3. Quy Mô Và Cơ Sở Hạ Tầng
3.1. Giai đoạn 1
Giai đoạn 1 của sân bay quốc tế Long Thành đã chính thức khai trương vào ngày 19/12/2025 với quy mô ấn tượng. Hạ tầng khu bay bao gồm một đường băng dài 4.000m và rộng 75m cùng hệ thống đường lăn, sân đỗ hiện đại, đảm bảo phục vụ các loại tàu bay lớn với công suất 25 triệu hành khách mỗi năm và 1,2 triệu tấn hàng hóa mỗi năm.
Nhà ga hành khách được xây dựng với công suất thiết kế 25 triệu khách mỗi năm, có tổng diện tích sàn 373.000 m² và đạt chuẩn 5 sao quốc tế. Kiến trúc nhà ga lấy cảm hứng từ hình ảnh bông sen cách điệu, mang đậm bản sắc văn hóa Việt Nam. Bên cạnh đó, các công trình phục vụ như Đài kiểm soát không lưu cao 123m, khu cung cấp suất ăn hàng không, các cơ sở bảo trì trang thiết bị, vệ sinh tàu bay, trạm cung cấp nhiên liệu và hệ thống thoát xử lý nước thải cũng được xây dựng đồng bộ.
3.2. Tầm nhìn dài hạn
Khi hoàn thành tất cả 3 giai đoạn, sân bay Long Thành sẽ có quy mô khổng lồ với 4 đường băng hoạt động, 4 nhà ga hành khách và đầy đủ các công trình phụ trợ. Công suất thiết kế sẽ đạt 100 triệu hành khách mỗi năm và 5 triệu tấn hàng hóa mỗi năm, đưa Long Thành trở thành một trong những sân bay lớn nhất và hiện đại nhất Đông Nam Á.
3.3. Tổng mức đầu tư
Tổng mức đầu tư cho giai đoạn 1 của dự án là khoảng 5 tỷ USD, trong khi toàn bộ dự án khi hoàn thành dự kiến cần khoảng 16 tỷ USD (tương đương hơn 336 nghìn tỷ đồng). Con số đầu tư khổng lồ này phản ánh tầm quan trọng và quy mô của dự án hàng không thế kỷ.
4. Thiết Kế Và Công Nghệ Hiện Đại
4.1. Kiến trúc độc đáo

Sau hai tuần triển lãm và lấy ý kiến rộng rãi từ người dân cùng các chuyên gia, Tổng công ty Cảng hàng không Việt Nam đã quyết định lựa chọn thiết kế LT-03 cho nhà ga hành khách. Thiết kế này sử dụng hình ảnh bông sen cách điệu được đưa vào xuyên suốt quá trình thiết kế, từ mái nhà, phối cảnh mặt chính nhà ga đến nội thất khu vực quầy làm thủ tục.
Đặc biệt, khu vực nhà để xe ngoài trời trên mái được sử dụng làm công viên cây xanh kết hợp với hồ nước lớn tại vị trí trung tâm, cũng lấy ý tưởng từ hoa sen làm điểm nhấn. Phương án bố trí mái sảnh chính có độ vươn lớn, trong khi mái nhỏ tại khu vực cầu cạn được bố trí hài hòa giống như những lớp xếp của bông hoa sen, mang lại cho du khách quốc tế một cảm nhận ban đầu ấn tượng về hình ảnh quốc hoa Việt Nam. Công ty Heerim Architects & Planners từ Hàn Quốc là đơn vị thiết kế, họ cũng đã thiết kế nhiều công trình nổi tiếng như nhà ga T2 sân bay Incheon và các tòa nhà hiện đại khác.
4.2. Công nghệ "Sân bay xanh - thông minh"

Sân bay Long Thành được định hình là một "Sân bay xanh - thông minh" (Smart - Green Airport) đạt chuẩn 5 sao quốc tế với nhiều điểm nhấn công nghệ đột phá do Việt Nam tự chủ. Hành trình số liền mạch được áp dụng từ khâu check-in đến khi lên máy bay, sử dụng công nghệ sinh trắc học (Biometrics) giúp hành khách không cần dùng giấy tờ tùy thân truyền thống. Hệ thống gửi hành lý tự động (Self Bag Drop) cùng các quầy làm thủ tục hiện đại với kiosk check-in giúp rút ngắn thời gian nhưng vẫn đảm bảo an toàn tuyệt đối.
Nhiều công nghệ do người Việt làm chủ được đưa vào vận hành như thu phí không dừng, bãi đỗ xe thông minh ứng dụng camera AI và điều tiết giao thông theo thời gian thực. Hệ thống xử lý hành lý tự động (BHS) hiện đại bậc nhất được kết nối trực tiếp với cơ sở dữ liệu quốc gia về dân cư. Trung tâm điều hành sân bay thông minh (Smart APOC) giúp quản lý mọi hoạt động một cách hiệu quả và đồng bộ.
4.3. Trải nghiệm hành khách

Không gian nhà ga hành khách được thiết kế rộng lớn và hiện đại với ánh sáng tự nhiên tràn ngập qua hệ mái vòm và giếng trời. Các khu vực sảnh, quầy làm thủ tục, hành lang và cổng an ninh được bố trí khoa học, tạo cảm giác thông thoáng và liền mạch ngay từ những bước chân đầu tiên. Hệ thống bảng chỉ dẫn trong nhà ga được lắp đặt đồng bộ bằng 4 thứ tiếng gồm tiếng Việt, Anh, Hàn và Trung, giúp hành khách trong nước và quốc tế dễ dàng quan sát và tiếp cận thông tin.
5. Tiến Độ Triển Khai Dự Án
Dự án sân bay Long Thành đang bước vào giai đoạn thi công quan trọng, đồng thời đối mặt với không ít áp lực như thiếu hụt nhân công, giá nguyên vật liệu tăng và nhiều vướng mắc cần sớm được tháo gỡ. Trước yêu cầu bảo đảm tiến độ, các cơ quan chức năng, nhà thầu và lực lượng thi công trên công trường đang nỗ lực phối hợp, tăng tốc từng hạng mục. Tất cả đều hướng đến mục tiêu đưa sân bay lớn nhất cả nước vào khai thác cuối năm 2026, góp phần tạo động lực mới cho hạ tầng hàng không và phát triển kinh tế vùng.

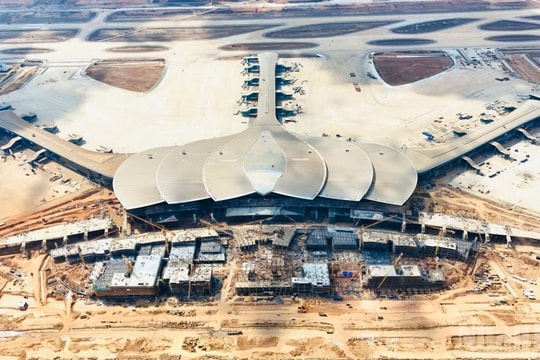

Hiện nay, từ xa có thể dễ dàng nhận thấy hình hài hiện đại của nhà ga hành khách sân bay Long Thành giai đoạn 1. Mái vòm thép quy mô lớn đã cơ bản hoàn thiện, hệ thống kính bao quanh dần hiện rõ, tạo nên diện mạo bề thế cho công trình. Bên trong nhà ga, hàng nghìn công nhân đang khẩn trương hoàn thiện từng hạng mục như ốp lát, lắp trần, dựng vách kính, lắp đặt băng chuyền hành lý, thang cuốn và thang máy.
Tại khu vực sân đỗ tàu bay gần nhà ga, các gói thầu cũng đang bước vào giai đoạn hoàn thiện. Tranh thủ điều kiện thời tiết mùa khô thuận lợi, lực lượng thi công làm việc ngày đêm để xử lý mối nối bê tông, hoàn thiện khe co giãn và bảo đảm chất lượng mặt bằng khai thác.
Đối với gói thầu giao thông nội cảng và hạ tầng kỹ thuật, hơn 2.000 công nhân đang triển khai đồng loạt các tuyến đường trục, cầu cạn, hệ thống cấp điện, cấp nước và nhiều hạng mục phụ trợ khác.
Theo Tổng công ty Cảng hàng không Việt Nam (ACV), toàn bộ dự án thành phần 3 của sân bay Long Thành có 15 gói thầu xây lắp chính. Trong đó, 3 gói thầu đã hoàn thành, 12 gói còn lại đang được triển khai đồng loạt, với tổng khối lượng đạt hơn 75% giá trị hợp đồng. Với tiến độ hiện tại, mục tiêu khai thác kỹ thuật vào tháng 9 và khai thác thương mại trong quý IV/2026 được đánh giá là khả thi.
Tuy nhiên, dự án vẫn đang đối mặt với nhiều áp lực lớn. Khó khăn đáng chú ý nhất là tình trạng thiếu hụt nhân lực thi công. Theo ACV, toàn công trường cần khoảng 14.000 lao động để đáp ứng yêu cầu tiến độ, nhưng hiện mới huy động được hơn 8.400 người, tương đương khoảng 60% nhu cầu. Không chỉ thiếu công nhân trực tiếp thi công, một số gói thầu cũng đang thiếu nhân sự tư vấn thiết kế và giám sát, ảnh hưởng đến công tác điều phối, nghiệm thu và quản lý chất lượng.
Bên cạnh đó, giá nhiên liệu và vật liệu tăng cao cũng tạo thêm áp lực cho các nhà thầu. Trên công trường hiện có hơn 2.500 thiết bị được huy động, kéo theo nhu cầu sử dụng nhiên liệu rất lớn. Khi giá nhiên liệu tăng mạnh, chi phí vận hành mỗi ca thi công cũng tăng theo, buộc nhà thầu phải bù thêm chi phí để duy trì tiến độ.
Ngoài vấn đề nhân lực và chi phí, dự án còn gặp một số vướng mắc liên quan đến thiết kế, thanh toán và nguồn cung vật liệu. Nếu không sớm được tháo gỡ, những khó khăn này có thể ảnh hưởng đến mục tiêu hoàn thành đúng tiến độ của sân bay Long Thành.
Dù vậy, với sự chỉ đạo sát sao của các cơ quan chức năng, sự phối hợp của chủ đầu tư, nhà thầu và nỗ lực không ngừng của lực lượng thi công, công trường sân bay Long Thành vẫn đang từng ngày tăng tốc. Tất cả cùng hướng tới mục tiêu đưa công trình hàng không trọng điểm quốc gia này vào khai thác cuối năm 2026.
6. Hạ Tầng Giao Thông Kết Nối
6.1. Giao thông trực tiếp
Để phát huy tối đa hiệu quả của sân bay quốc tế Long Thành, hệ thống giao thông kết nối trực tiếp với cảng được đầu tư mạnh mẽ. Tuyến số 1 nối sân bay với Quốc lộ 51 có quy mô 6 làn xe, trong khi tuyến số 2 nối với đường cao tốc TP.HCM - Long Thành có quy mô 4 làn xe cùng các nút giao hiện đại.
6.2. Mạng lưới giao thông vùng
Các tuyến cao tốc như Biên Hòa - Vũng Tàu và Dầu Giây - Phan Thiết đang được hoàn thiện để rút ngắn thời gian di chuyển từ TP.HCM và các tỉnh thành đến sân bay. Ngoài ra, dự án đường sắt tốc độ cao Bắc - Nam và tuyến metro kết nối TP.HCM - Long Thành đang được nghiên cứu, hứa hẹn mang lại phương thức di chuyển nhanh chóng và hiện đại cho hành khách.
7. Kế Hoạch Khai Thác Và Định Hướng
Song song với quá trình thi công, Tổng công ty Cảng hàng không Việt Nam (ACV) cũng đang chuẩn bị các điều kiện cần thiết để đưa sân bay Long Thành vào vận hành. Công tác chuẩn bị tập trung vào nhiều nội dung quan trọng như tổ chức bộ máy, xây dựng nguồn nhân lực, hoàn thiện phương án khai thác, thử nghiệm vận hành và từng bước chuyển giao hoạt động từ sân bay Tân Sơn Nhất sang Long Thành.
Theo kế hoạch, ACV đã xây dựng và báo cáo cơ quan có thẩm quyền phương án chuyển dịch hoạt động khai thác giữa hai sân bay theo lộ trình 2 bước. Mục tiêu là từng giai đoạn đưa phần lớn, sau đó là toàn bộ các chuyến bay quốc tế sang khai thác tại sân bay Long Thành, phù hợp với năng lực hạ tầng và định hướng phát triển Long Thành thành trung tâm trung chuyển hàng không quốc tế của khu vực.
Cụ thể, bước 1 sẽ được triển khai từ ngày 1/12/2026 đến 27/3/2027. Trong giai đoạn này, toàn bộ các đường bay quốc tế đường dài từ sân bay Tân Sơn Nhất sẽ được chuyển sang sân bay Long Thành, dự kiến chiếm khoảng 19% sản lượng khách quốc tế khu vực Thành phố Hồ Chí Minh.
Bước 2 bắt đầu từ ngày 28/3/2027 đến hết năm 2027, tiếp tục chuyển các chuyến bay quốc tế còn lại sang Long Thành, ngoại trừ một số chặng ngắn dưới 1.000km do các hãng hàng không Việt Nam khai thác. Mục tiêu là trong năm 2027, sân bay Long Thành sẽ đảm nhận khoảng 90% sản lượng khách quốc tế của khu vực Thành phố Hồ Chí Minh.
Sau năm 2030, toàn bộ các chuyến bay quốc tế thường lệ dự kiến sẽ được chuyển sang khai thác tại sân bay Long Thành. Đây là bước đi quan trọng nhằm hình thành trung tâm vận tải hàng không đầu mối, có khả năng trung chuyển ngang tầm khu vực tại vùng Thành phố Hồ Chí Minh theo định hướng đã được Thủ tướng Chính phủ phê duyệt.
Bên cạnh phương án khai thác, ACV cũng đang đẩy mạnh chuẩn bị nguồn nhân lực cho sân bay mới. Các hoạt động tuyển dụng, đào tạo và tổ chức ngày hội việc làm tại khu vực Long Thành được triển khai nhằm bảo đảm sân bay có đủ đội ngũ vận hành khi chính thức đưa vào khai thác cuối năm 2026.
8. Đặt vé máy bay tại VietAIR

Trong bối cảnh hạ tầng hàng không Việt Nam ngày càng phát triển, nhu cầu di chuyển bằng đường bay cũng sẽ ngày càng thuận tiện và linh hoạt hơn. Nếu Quý khách đang có kế hoạch đi công tác, du lịch hoặc thăm thân trong thời gian tới, hãy đặt vé máy bay tại VietAIR để được hỗ trợ tìm kiếm hành trình phù hợp với mức giá tốt nhất.
Liên hệ hotline 19001796 để được VietAIR tư vấn chi tiết về lịch bay, giá vé và các ưu đãi mới nhất.
